您当前的位置:地方频道-泸州  >  区县新闻  >  龙马潭区
龙马潭供电|号子声声战热浪
http://www.newssc.org时间:2022-08-09 15:04来源:四川新闻网
手机看新闻:进入四川手机报 短信看新闻:订阅四川特快

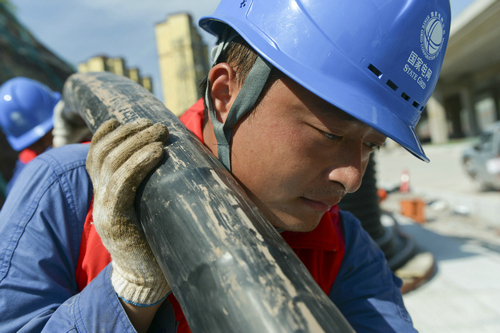

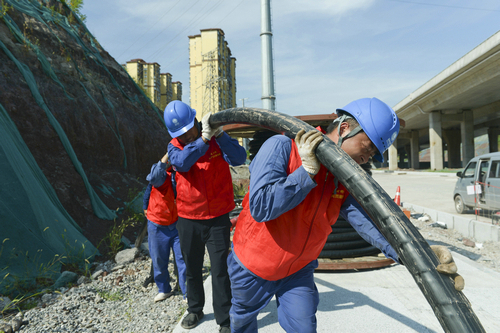

四川新闻网消息 “一二,走!一二,走!”8月9日上午8点,在泸州市龙马潭区关口附近的二环路“七一”互通处,身着工装的施工人员肩扛小碗口粗的高压电缆,喊着整齐的号子一步一步前行,将电缆送往电缆井方向。

39℃的高温,亮得晃眼的阳光下,这段10千伏线路新建工程施工现场更显得热火朝天。当天早上6点,来自国网泸州供电公司龙马潭供电中心的19名施工人员就已经到了这里,摆开“阵势”做起施工前的各项准备。

这段新建的10千伏电缆线路从110千伏齐家变电站引出,将接入10千伏龙关线、龙安线公路局4号分支箱,双回线路长度为6.9千米。建成以后,就可以实现110千伏齐家变电站与10千伏龙关线、龙安线联络,转接原10千伏龙关线、龙安线负荷约8500千瓦,缓解110千伏龙马潭变电站运行压力,更好地满足周边负荷新增需求。

“这项施工是从8月1号开始的,预计在8月19号完工。今天一早就完成了两回各250米长度的电缆敷设了。”身着红马甲的现场工作负责人周凰岗说。他黝黑的面庞上,布满密密的汗珠。

“目前我们已经累计敷设电缆4公里多了。这种天气,每天干得最多的就是三件事——施工、流汗、喝水。”已经干配电工作10年的施工人员干佳刚从电缆井推送电缆后钻出来,赶紧用袖口擦了擦满脸的汗水。

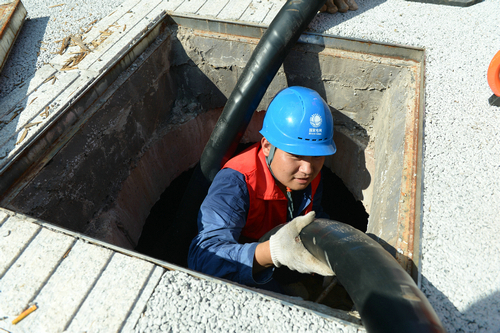

80厘米见方、近两米深的电缆井仅容得下一人进出。在每处电缆井里面,会将从地面牵拉过来的电缆塞入井中的孔洞,再由牵拉设备把电缆牵扯到预定位置。

“测有毒气体含量、通风等,是出入电缆井必备的操作,而闷热则是待在里面作业时的唯一感受。”干佳说。

为确保现场施工人员安全,龙马潭供电中心对现场作业时间进行严格管控,早上6点多到现场,干到上午11点多就休息,下午16点以后再继续干到晚上19点多,有效错开了一天中最热的时间段。

在现场,饮用水、西瓜、绿豆汤等,是龙马潭供电中心为施工作业人员贴心准备的防暑降温佳品。

7月以来,泸州持续高温,多次发布高温橙色、红色预警。眼下,“秋老虎”也正在持续发威。

“这项工程的加紧推进,对助力龙马潭片区迎峰度夏保供电意义不小。”龙马潭供电中心配电运检班六级职员徐伟说。(供稿:四川泸州供电公司)

编辑:肖伟

相关新闻
