国网泸州供电公司:高温高空组塔忙

2023-06-28 21:16 来源:四川新闻网泸州频道
编辑:陈荞

四川新闻网消息 6月25日,在泸州市龙马潭区安宁街道民光村山上,机器轰鸣,绞磨机正缓缓将刚拼接好的塔片吊至十来米的高空,龙马潭-泸北π入安宁110千伏线路工程组塔作业现场一派热火朝天景象。

烈日下,14名施工人员拼接、吊装、组塔……汗水早已浸透他们的工装。

“注意安全,塔上作业人员一定要打牢双保险。”现场工作负责人刘真富扯着嗓子,向塔上正在拧螺帽的秦超、周令喊道,“天太热了,要是在塔上有什么不良反应一定要及时说!”

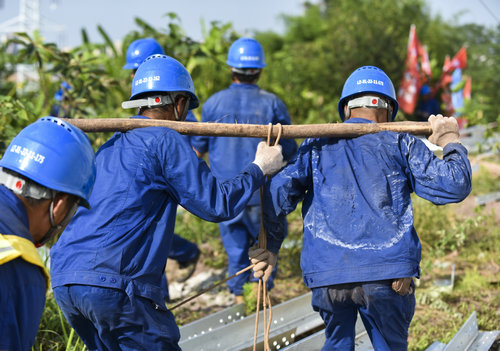

从山底到铁塔的小路蜿蜒狭隘,材料运输车辆无法到达;塔基两侧是凶险的陡崖,四周仅能摆放塔材,所有的一切都给施工带来了巨大的考验。为了尽快啃下这块“硬骨头”,施工队员们手提肩扛、前拉后推,用人力将塔材运送到现场。

“这基铁塔预计两天左右完成组立,夏季日照时间长,施工队一般天蒙蒙亮就整装出发,晚上得干到8点才下塔。为了保障施工人员的身体健康,作业时间会进行优化调整,最大限度地避开中午高温环境。”国网泸州供电公司输电运检中心输电检修班班长魏川翔说。

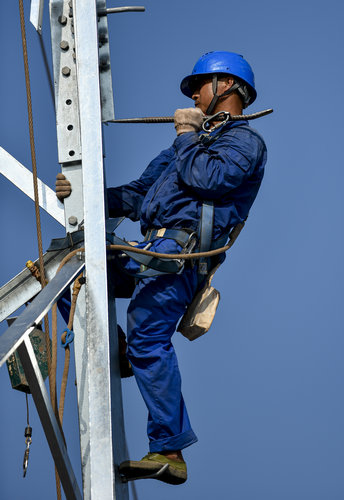

高塔上,施工人员穿着长袖、长裤,戴着安全帽,娴熟地拧螺帽、套材料。明晃晃的日光下,塔材被晒得滚烫,豆大的汗珠从他们额头滚落,糊住了双眼,顾不上脏污,抬手用早已凝结成一片片汗碱的衣袖揩一把,他们又继续埋头组装。

据了解,龙马潭-泸北π入安宁110千伏线路工程是今年泸州电网迎峰度夏电网建设1号工程,新建铁塔33基、双回架空线路8.94千米,投运后将优化泸州主城电网运行网络结构,进一步增强泸州中心城区今年夏季供电可靠性,满足泸州地区电力负荷增长需求。

截至目前,已完成铁塔组立24基、架线1.16千米,预计于7月中旬将全线竣工。(供稿:国网泸州供电公司 廖小萱 马宁果 彭春华)
